「干貨」水電改造攻略(施工篇),給排水改造的現場
水電改造的重要性,自不必說。俗話說“磨刀不誤砍柴工”,為住得安心,有必要先了解水電設計、施工、驗收及養護等知識……
水電改造 施工篇
許多屋主都知道房屋裝修需要進行給排水改造,但是怎么改造,改造時候需要注意的地方有哪些......這些問題,對于大部分裝修的屋主來說,都是一知半解的。
下面小編將帶各位網友參觀一戶二手房裝修案例,為大家準備一場給排水改造的現場教學,看看他們的給排水改造是怎么做的。
給排水改造需注意4點:首先選擇裝修材料要注意,其次施工前的準備工作要做好,再次施工的細節必須做到位,最后施工后的保養不能忽略。
隱蔽≠隱患 水路改造4大要點
1Part1:細心挑選材料 為裝修做準備
對于給排水改造施工,細心選購合適的材料是非常有必要的?,F在給排水改造材料種類較多,不同材質的管材有不同的特點與效果。因此,消費者必須根據自己的實際情況,選擇合適的材料。

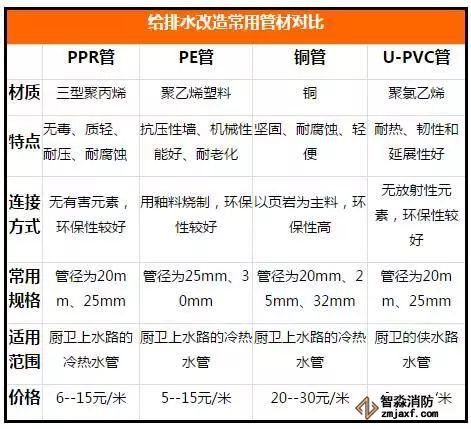

常用管道材料
給排水改造的管材包括:PPR管、PE管、銅管、U-PVC管、鍍塑管、不銹鋼管、鍍鋅管等。一般,上水改造通常會使用環保的PPR管,鍍鋅管和銅管也屬主流管材。而下水改造的材料一般選用有阻燃效果的U-PVC管。
材料特點介紹
材料選購要規劃

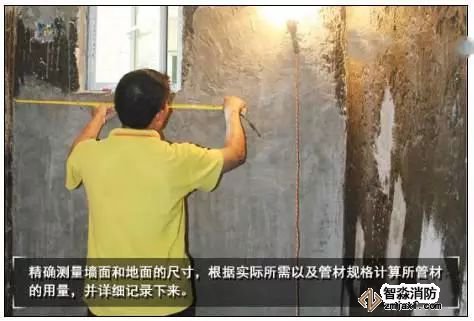

在選購水管材料的時候,必須注意根據空間的大小以及水路走向來規劃。除了需要規劃管材所需長度,還需要估算管材的耗損量,一般來說按10%的耗損量來計算。此外,管材配件的數量必須規劃好,如排水閥、控溫器、分水器、減壓閥、堵頭、彎頭等,這些必須的配件都必須預先計算好。
材料選購看質量

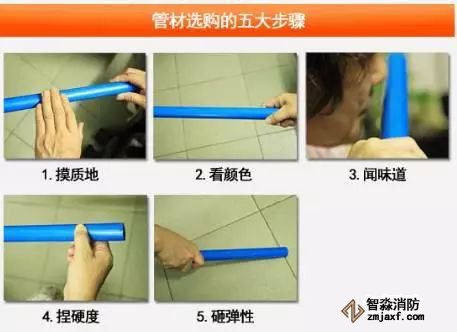

管材的選購還必須注意看質量。查看管材質量可以通過以下五點:一摸質地、二看顏色、三聞味道、四捏硬度、五砸彈性。
一用手感覺管材外表的的質地是否光滑,看有無粗糙的雜質;二看各種管材的顏色是否與本來的顏色相符,有無變色掉色;三聞管材是否有異味怪味,尤其是PPR、PE、PVC管;四捏管材表面,看是否容易變形;五看管材是否容易砸碎,檢查其回彈性。
小編點評:普通家用的給排水管材有一定的規格,以PPR管材為例,給水冷水管用六分管,即管徑為25mm,壁厚4.2mm;而熱水管選擇四分管,即管徑為20mm,壁厚為2.3mm。排水管管徑規格,一般洗臉盆水槽32-50mm,浴盆50mm,座便器100mm,婦洗器40-50mm。在選擇管材時,要了解不同材質的管材的質地、顏色與硬度的不同,這樣可以避免盲目選購。
2Part2:做好裝修規劃 讓施工變輕松
在給排水改造前,需要做好施工前的準備工作。包括對空間進行閉水測試,實地規劃水管的走向以及進出水口的位置,并做好標記。
施工辦證勿忘記

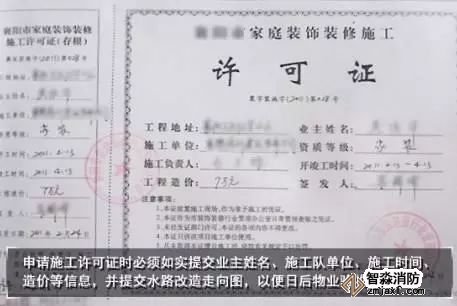

在進行給排水改造以及各項裝修前,都要向所在的小區辦理開工證明。如果是做整體裝修時已經申請了,則可以免去。申請時要帶上你的給排水改造方案規劃圖,待小區物業審批,完工后,物業處需要到現場驗收。
閉水試驗防漏水

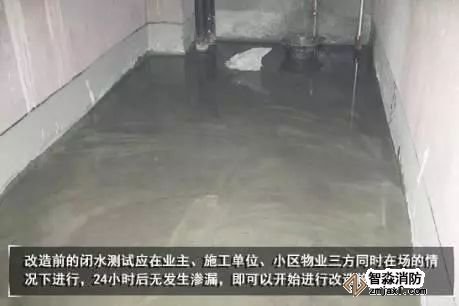

在做給排水改造之前,建議先對空間進行閉水測試,然后由相關的物業來驗收。如果發現有漏水情況,可以找物業解決。免得改造后出現滲漏情況,責任就不好明確。
廚衛位置規劃好

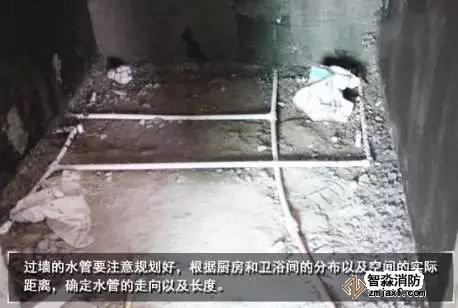

施工前要規劃好過墻的管道的長度,管道在出墻處的尺寸應該考慮到鋪貼墻面磚后的最后尺寸,尤其是出墻后直接接水龍頭等潔具的管道。除此以外,管道的走向要盡量避開入墻的電線管,避免日后水管破裂漏水影響用電。

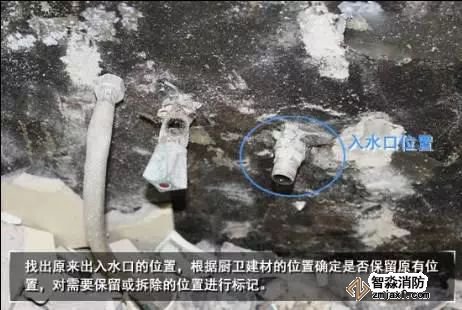

進出水口定好位
出入水口的準確定位很關鍵,除了需要根據個人的生活習慣定制,還需要看廚房和衛浴間的距離與布局。在二手房改造時,還需要考慮是否保留原有的出入水口位置。
小編寄語:規劃出入水口及衛浴潔具位置時,有普遍的標準,一般淋浴混水器冷熱水管中心距離為150mm,距離地面1000--1200mm;連體座便器的給誰口一般距地200mm;水盆給誰口高度約450--550mm;墩布池給水口高出池身約200mm。規劃好出入水口后,需要做好標記,以便日后施工需要。
3Part3:注意施工細節 裝修事半功倍
給排水改造過程施工步驟是至關重要的,改造的施工步驟包括4個方面:開槽、安排冷熱水管、接管固定、連接潔具。每個步驟的施工都是環環相扣的,做好上一個工序為下一個工序做好充足的準備,這樣裝修施工就事半功倍。
彈線開暗槽
水路走向規劃圖確定好,可與施工人員溝通開始施工。施工時先用墨筆勾畫出所需的線路,一般遵循“走頂不走地,走豎不走橫”的原則。
落實水路走向后,開始開暗槽,用專業的切割機按照畫好的線路開槽,這個工序一般會持續3--4小時。此時要注意切割時不要切入太深,以免破壞墻體的鋼筋,影響房體結構。
冷熱水管合理安排

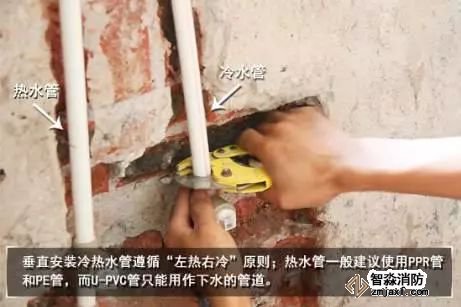

冷熱水管道的安裝遵循“上熱下冷,左熱右冷”的規則,上下安裝的水管還必須要注意兩管之間的平行。如果水管靠近煤氣管道,兩管距離必須大于50mm。入墻的冷熱水管與墻皮之間的距離須為1cm。
接管固定

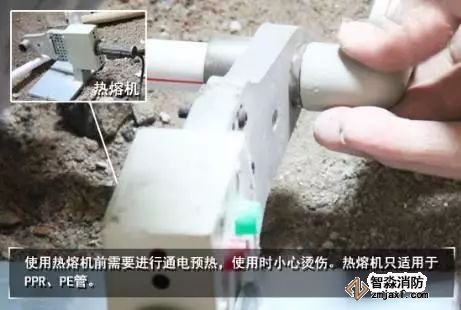

管道鋪設過程中,兩管之間需要進行接管,此時需要使用專業的熱熔機對兩管進行熱熔固定。注意熔管前要在管口用筆畫出熔管長度,管口最好用酒精或者抹布清潔干凈,熔管后要盡快將兩關相接。熔管適用于PPR、PE管,而銅管、PVC管,可使用專用的接頭,PVC管還需要用到PVC膠水進行連接。
鋪設好一段管道后,須使用鋼釘和銅線對管道進行固定。以免鋪設好的管道位置移位,造成不必要的麻煩。
小編寄語:在管道鋪設時,管道之間連接緊密是關鍵。在施工中,要求進水管、下水管安裝接頭嚴密,采用麻絲防銹漆,鏈接后清潔干凈。冷熱水管暗埋的接頭不得使用生膠帶。
4Part4:勿忘工程驗收 讓裝修有保障
裝修施工結束后,除了注意施工地的清潔與保養,還需要注意進行打壓試水測試,以及對施工后的給排水改造圖作清晰的描繪等,這些重要步驟是不能被忽視的。
施工后清潔保養

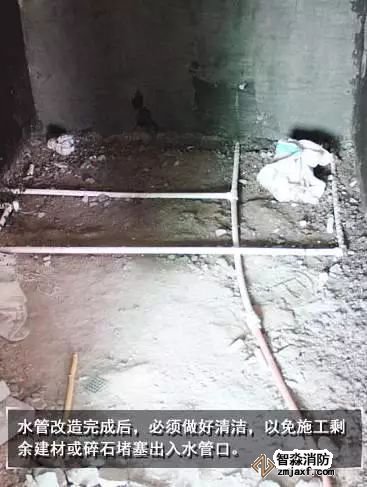

所有的管線安裝完畢,應該對鋪設的現場進行清理,把多余的材料以及垃圾清理掉。還需要在管路的周圍涂上一層防腐涂料,如果是明裝的管路,則需要涂刷銀粉。另外,在進行封槽時須與施工人員溝通好,避免裝修用水泥掉落堵塞出入水管口。
試水打壓測試

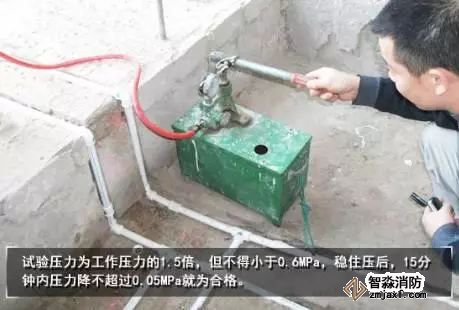

水管安裝完畢后,須將冷熱水管傳統后進行試壓,一般6--8kg為宜,試驗壓力不應該小于0.6MPa,時間不少于30分鐘。如果保持壓力無發生滲漏、氣壓不下降算為合格。

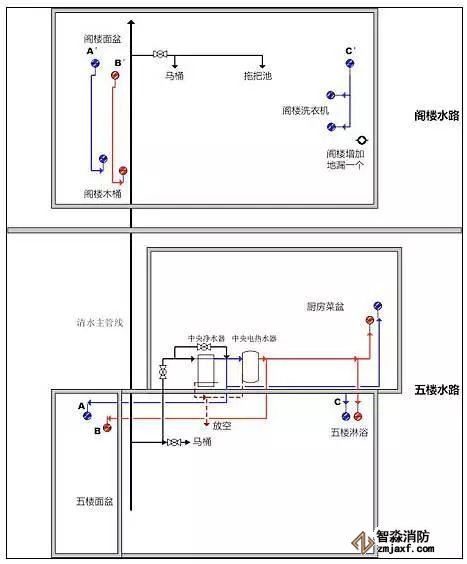

繪給排水改造走向圖
施工后必須繪制一張準確的給排水改造的走向圖,并妥善保管,尤其是鋪設暗管的房子,以便日后解決水路滲漏等問題。
封槽后做防水

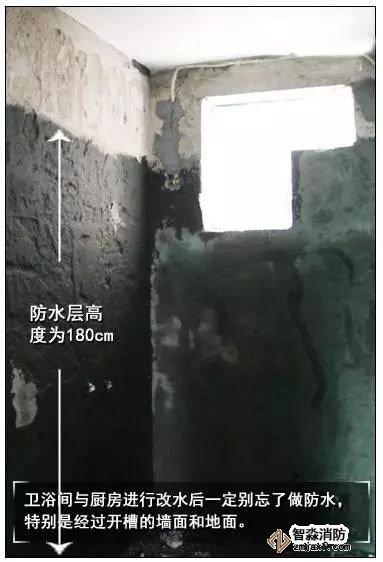

試壓完畢,繪制好給排水改造走向圖后,可以進行封槽。封槽后墻面與地面都必須做好防水,衛浴間墻面的防水層高度應該做到180cm,廚房墻面的防水層高度做到50cm,做好墻面和地面的防水層,以防日后出現“表面冒汗”的情況。
小編寄語:施工驗收時需要進行管道的試壓,試壓步驟如下:用加壓泵將壓力升到試驗壓力P(P是工作壓力的1.5倍,即6-8kg),過10分鐘,補壓一次;再過10分鐘,第二次補壓;10分鐘后,記錄表壓;經過30分鐘,記錄表壓。隨即選兩次記錄的表壓,兩個數據之間相差不超過0.06MPa,表示管道的強度試驗合格。
智淼君安(江蘇)消防工程技術有限公司http://www.68258.cn/海灣消防安全有限公司主營:GST海灣消防報警設備銷售,消防工程施工改造,氣體滅火、電氣/漏電火災、消防水系統施工安裝,售后維修保養,檢測,調試,海灣消防網站:http://www.68258.cn/;海灣消防服務熱線:4006-598-119
本頁關鍵詞:
